天津萬科北倉示范區幕墻項目
來源:2020-08-286307 分享:


天津萬科北倉示范區幕墻工程是我司繼北京、冀北、青島萬科多年深耕后在天津萬科的第一個示范區項目,與公司進軍天津萬科乃至整個天津市場戰略意義非凡。該工程為舊樓升級改造外檐(綜合)幕墻項目,自立項之初,公司自上而下高度重視,為項目順利開展做好了鋪墊。

該項目采用內層【玻璃幕墻+鋁板幕墻+人造洞石石材+裝飾用不銹鋼線條/面板】+外層【曲面圓管桁架+ETFE張拉膜】雙層幕墻體系。幕墻面積總計約4000㎡,其中內層約2400㎡,外層膜結構約1500㎡。


           image.png          image.png

image.png          image.png


一、內層傳統幕墻部分

雖單體量較小,但玻璃配置豐富,10+12A+10Low-E超白鋼化中空玻璃、6+1.52SGP+6夾膠夾絲3D打印鋼化玻璃,加之鋁板、不銹鋼等錯落搭配,大大提升了內幕墻整體立面效果。尤其主入口19mm超白鋼化單玻全玻幕墻,通過超寬超大版幅及精細的施工工藝,更加彰顯出該項目的大氣、沉穩。玻璃幕墻部分均為超大版,在吊裝過程中需自頂逐層穿越膜桁架結構,吊裝工藝難度極高,項目部精心策劃施工方案,合理部署施工人員確保吊裝成功率100%。


 image.png      image.png

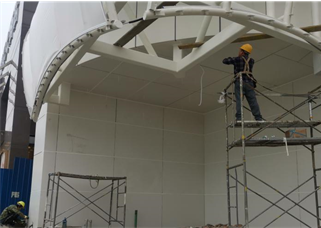

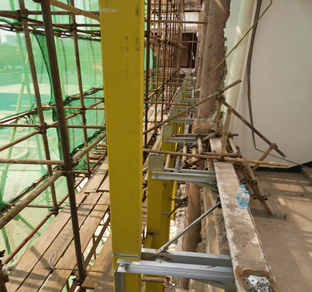

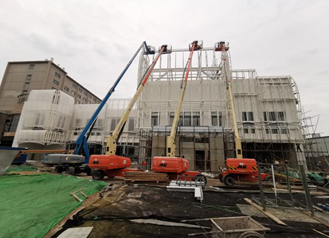

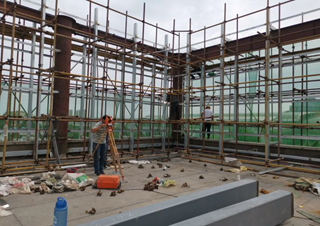

          措施用外腳手架                         玻璃幕墻龍骨下料


image.png        image.png

         玻璃龍骨安裝                            玻璃吊裝

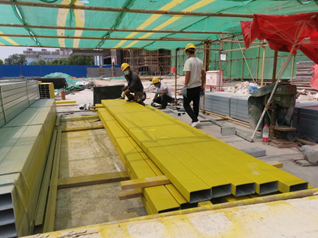

     1600余㎡的3mm厚白色鋁單板因膜桁架結構生根于鋁板部位,造成鋁板膠縫過多,安裝難度大,考驗鋁板的加工及龍骨的安裝精度。項目團隊通過前期鋁板加工下單質量要求、過程檢查、收貨驗收及現場測量放線復核、龍骨安裝檢驗及鋁板排版控制等多道質量把控手段,確保鋁板垂直平整度及膠縫均勻美觀。

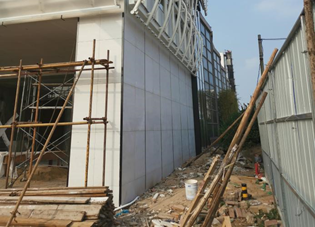

image.png       image.png

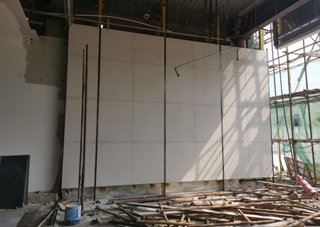

         鋁板龍骨安裝                            鋁板安裝、打膠


  人造洞石石材+黑色拉絲不銹鋼配合全玻幕墻點亮主入口及示范區南立面,讓整個幕墻系統熠熠生輝,層次分明。


image.png      image.png

                         石材及不銹鋼裝飾線條安裝


二、外層膜結構部分

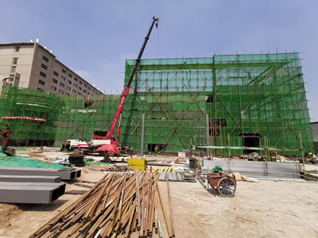

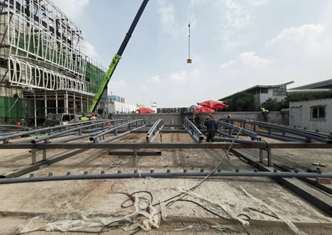

膜結構桁架采用圓管拉彎加工組裝完成,共計20片單元體,涉及不同弧度的拉彎件200余種,大小桿件數千件。每個單元體都是單曲面弧形設計,立體感十足,最大單元體為15m*18m,重量約10余噸,安裝高度達24米,項目部經過幾輪關于組拼加工精度控制、吊裝、變形控制等專題技術研討會,結合汽車吊旋轉半徑及吊裝重量參數,討論制定地面組拼最大寬度和高度,最終以100T+25TK5雙吊車配合抬升方式實現最大單元體的完美吊裝,整體變形量控制在5mm以內。


image.png    image.png

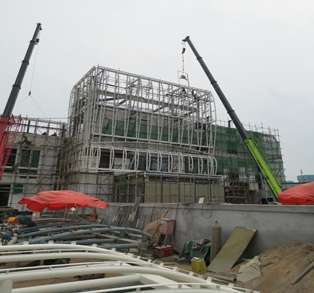

         膜桁架單元體組拼                         膜桁架吊裝



張拉膜采用日本進口旭硝子ETFE 單層磨砂膜,國內極少使用,是本項目工期中最大風險因素。該風險源通過聯動膜結構專業廠家與原材料供貨商幾經協調,專車配送,連夜深加工方得以確保膜材料及時到場,為項目圓滿交付奠定了堅實的基礎。其次安裝難度大,在總面積約1600余㎡上安裝螺栓近1.5萬余條,鋼結構既要考慮ETFE膜的支撐要求,又要考慮與原結構的連接,為了抵抗水平風力安全,確保膜結構的抗風安全性,我們在幕墻施工前對部分原結構進行加固處理。


image.png       image.png

                        ETFE單層磨砂膜安裝


工程于2020年6月15日正式開工,為實現合同約定40天內竣工交付條件,在工期緊任務重的情況下,我司多部門聯動,確保后勤供給。例如:招標采購部利用周末時間加班駐場監管玻璃、鋁板加工進度及質量;后勤保障部在短時間內組織各專業工種60余人到場進行搶工;創新中心更是在幕墻整體防水密封性、膜結構吊裝方案等諸多關鍵環節予以重點關注并提供技術支持。受場地限制,且與園林/精裝單位交叉作業,又正值雨季,施工難度極大。項目部通過組織晝夜加班搶工、工序調整、場地合理充足使用、每日計劃總結會校驗工期偏差等諸多措施來確保安全、質量可控的前提下關鍵線路工期如約履行。


image.png       image.png

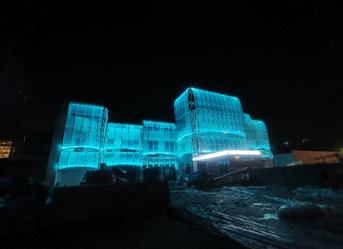

                                亮夜空


image.png      image.png

                            實景展示


最終在全員的共同努力下,天津萬科北倉示范區幕墻工程于2020年7月25日順利完工!為盛世維在天津萬科市場邁出了第一步,同時也為盛世維開拓天津市場奠定了堅實的基礎!
